現場状況

現況写真

令和5年12月20日

着手前

着手前

令和6年1月18日

土工事掘削

土工事掘削・積込・運搬作業中

令和6年2月28日

工事起点から約 40m地点まで
護岸ブロック施工がほぼ完了しています

令和6年3月23日

工事起点から 60m付近まで
護岸ブロックを施工中です。

令和6年4月30日

大型ブロック積護岸工事は総延長160mですが、4月末時点で半分の80m程度が完了しました。引き続き安全作業で施工を進めて参ります。

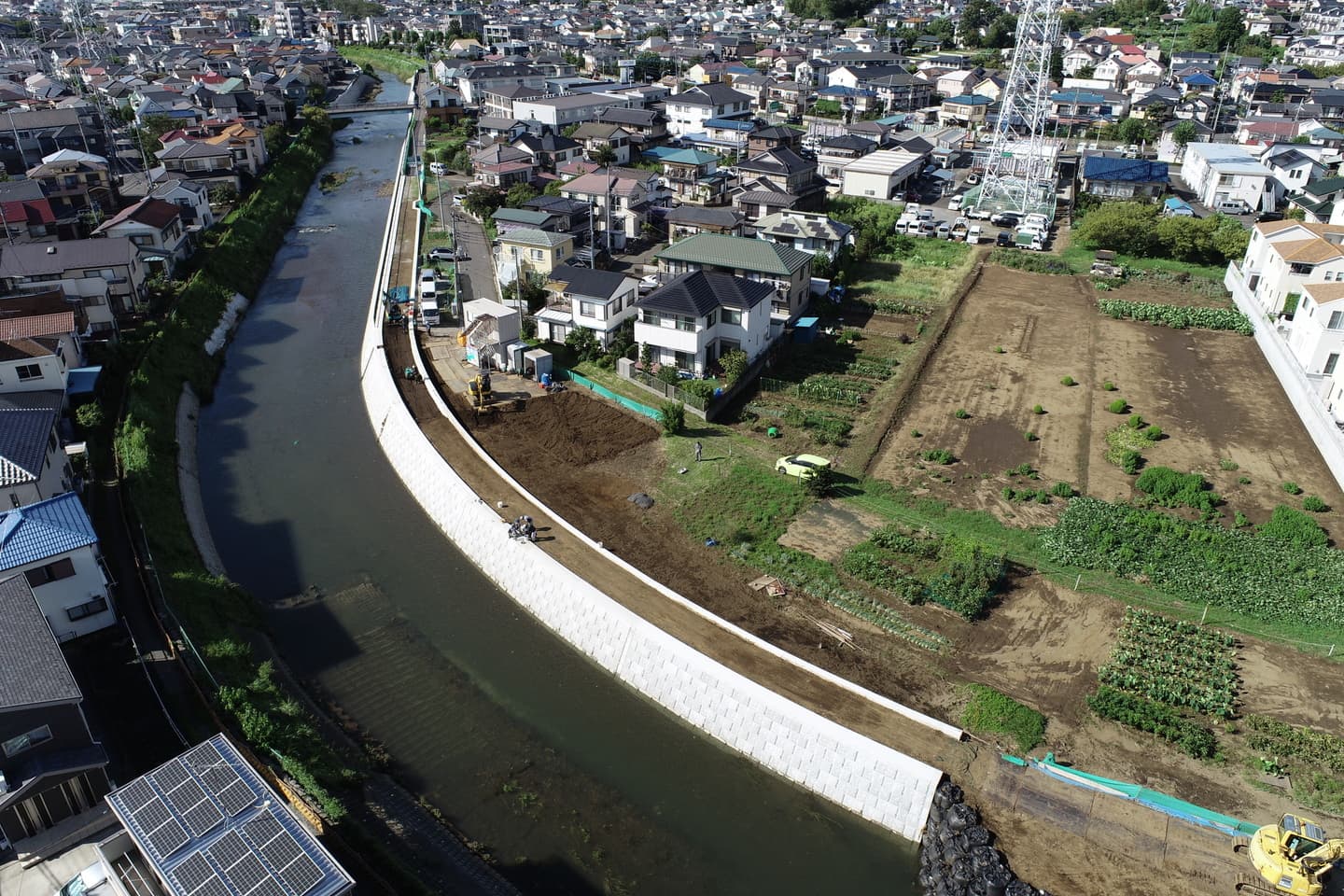

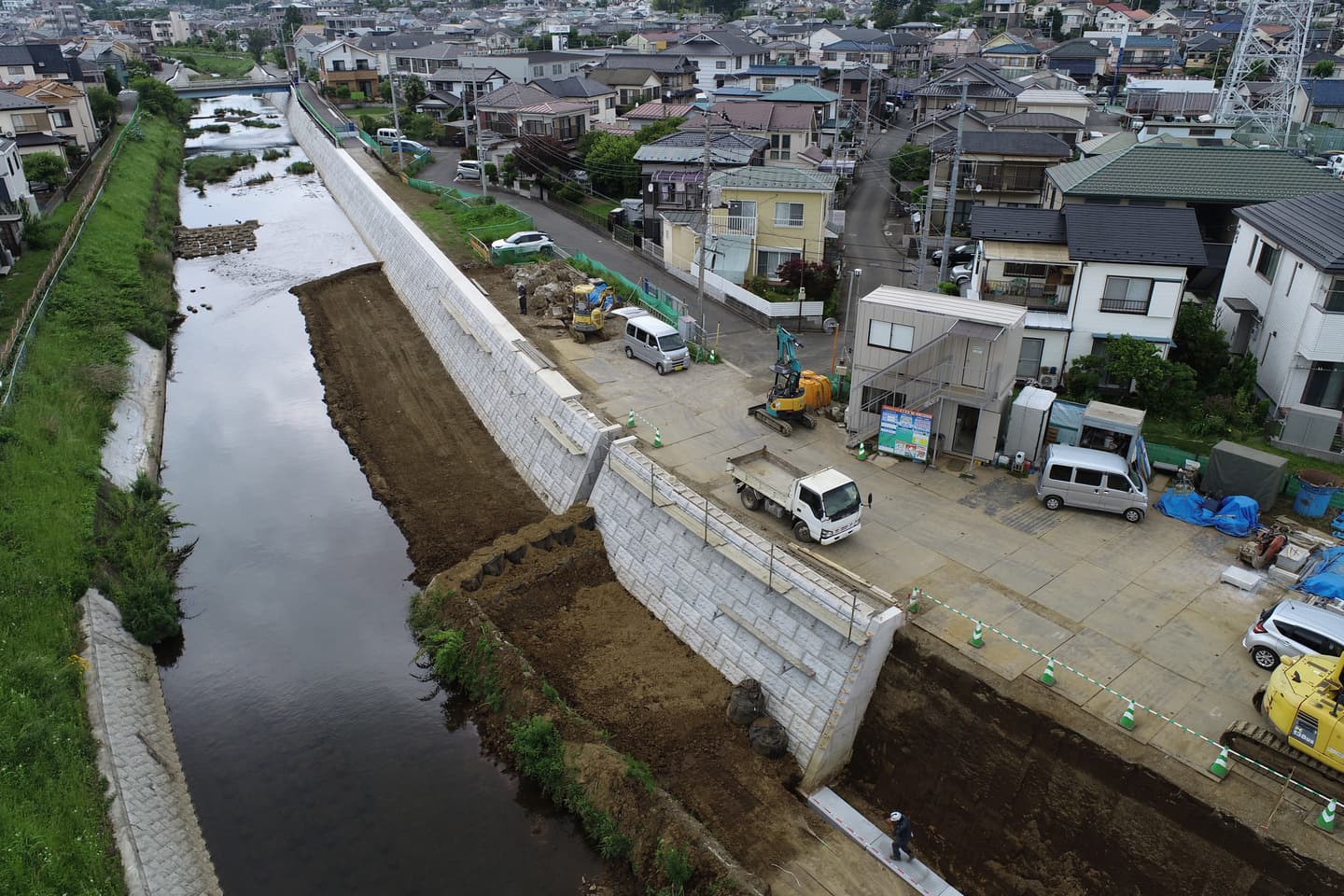

令和6年5月27日

160mのうち100mまで施工完了致しました。ここからの区間は曲線区間で施工が困難な区間が続きます。

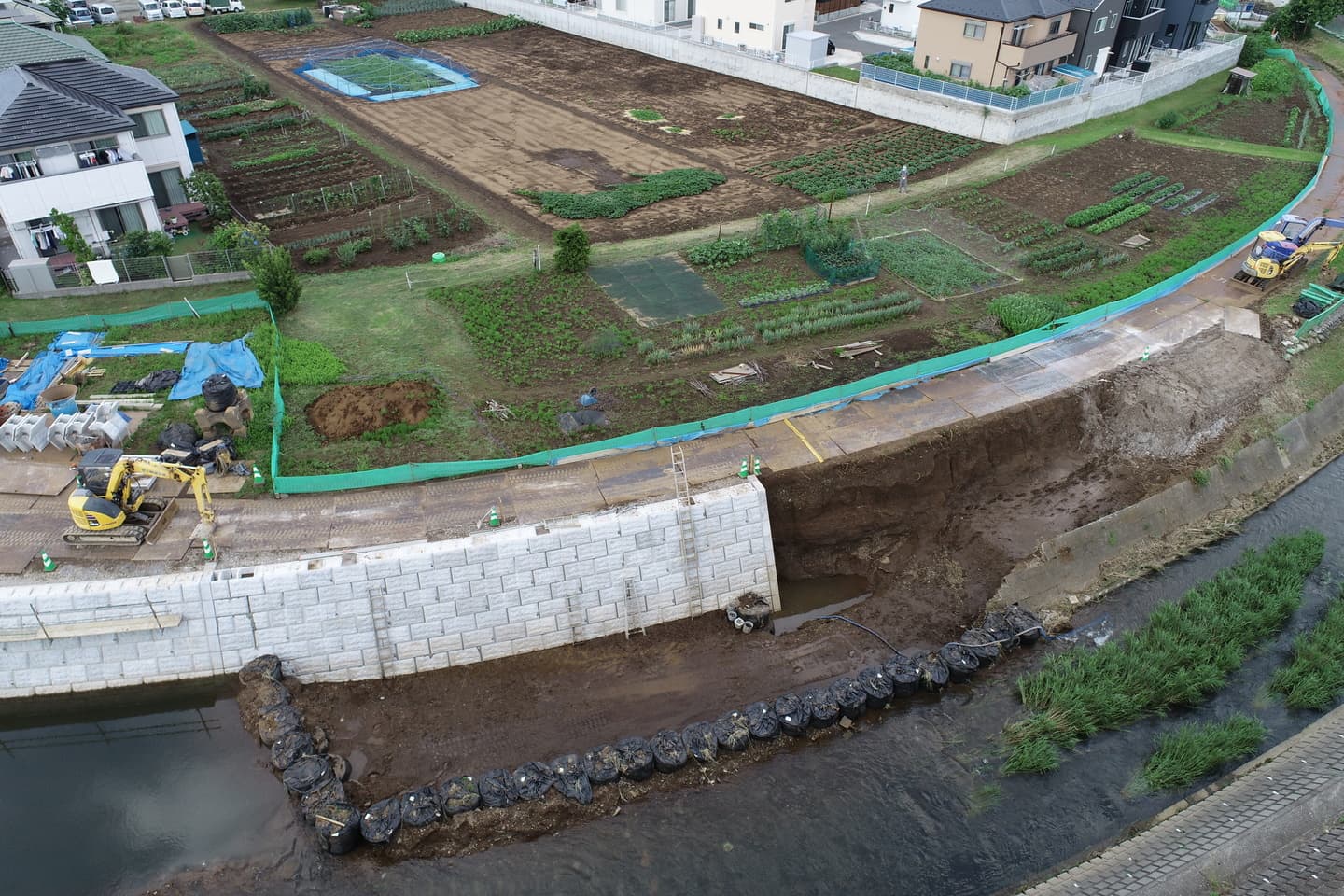

令和6年6月28日

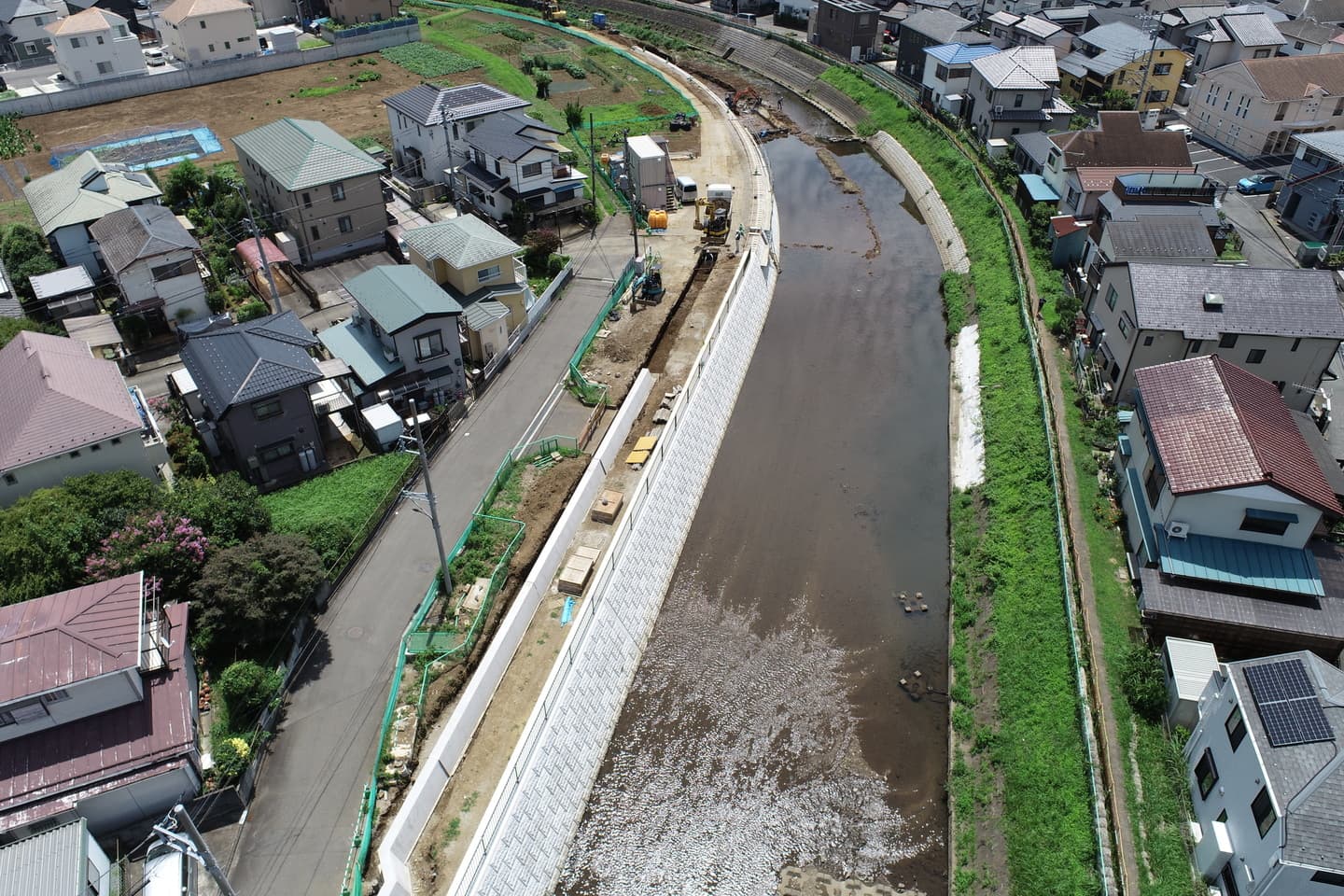

6月28日現在大型ブロック護岸工事の最終スパン(40m)を施工しています。度重なる増水の影響で土工事の進捗が滞っていますが7月中旬完了を目途に現在鋭意施工中です。
令和6年7月26日

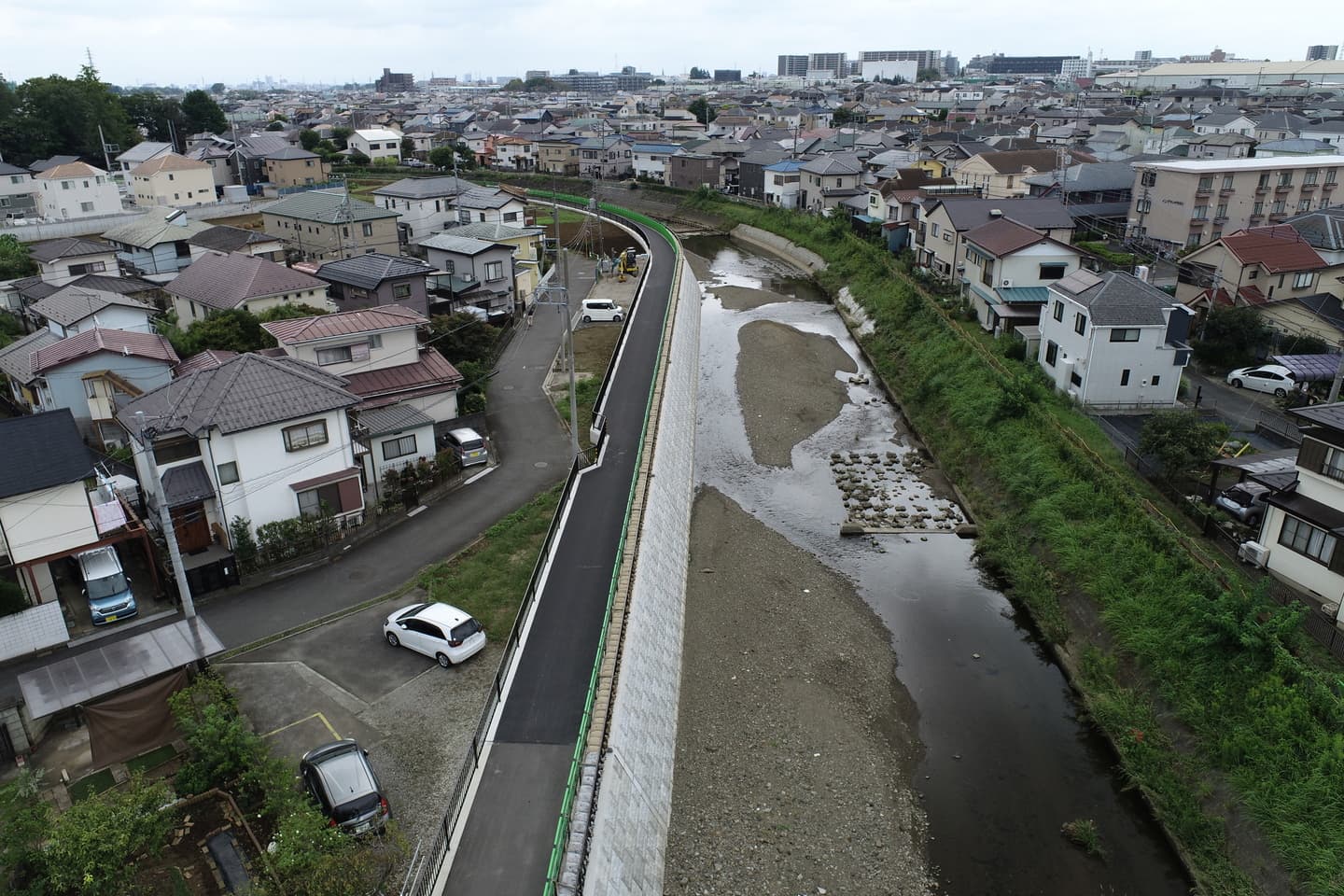

大型ブロック護岸工事は無事総延長160m完成致しました。
現在は歩道の工事に着手しています。

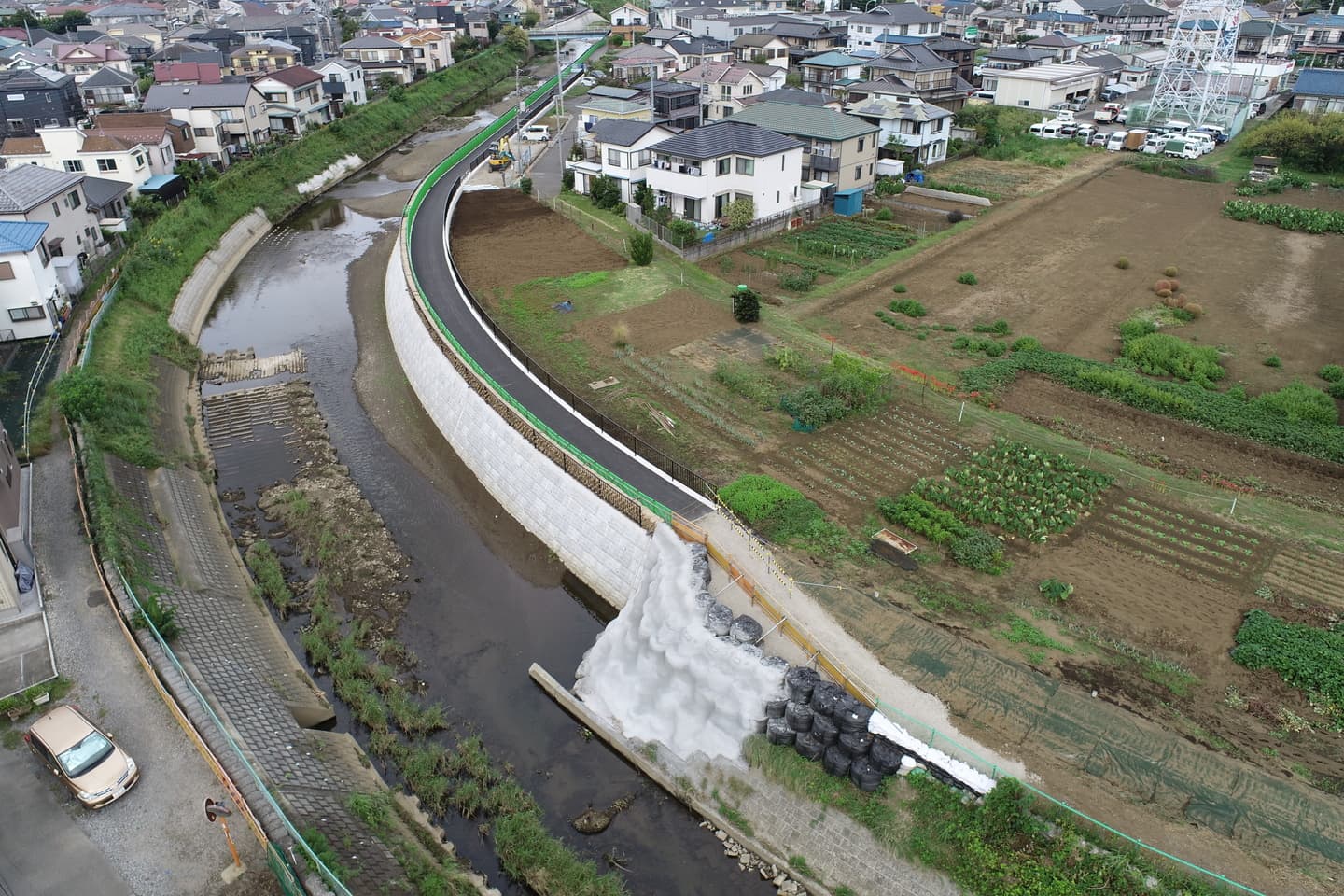

令和6年9月2日(下流側から上流)

当初工期は8月31日でしたが、増水による影響等のため9月30日まで工期が延期されました。現場は護岸工および歩道側の擁壁が完成しています。今後はフェンスや歩道舗装を実施致します。

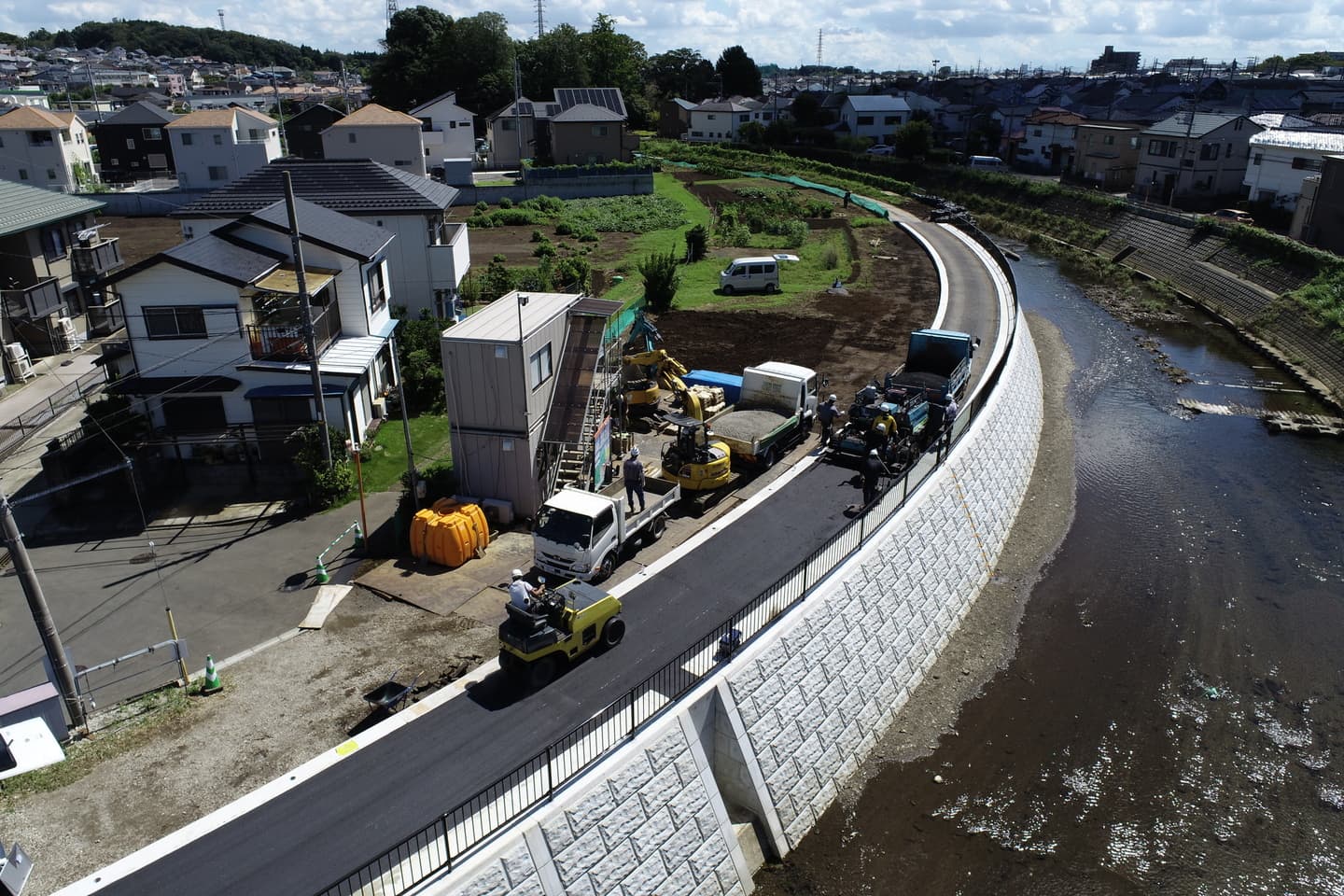

令和6年9月10日

歩道の舗装工事を施工しています。まもなく完成です。
令和6年9月28日

全ての工事が終了致しました。この後は細かな補修や清掃をして9月30日に歩道の通行を再開させて頂きます。近隣の皆様、工事期間中のご協力ありがとうございました。
